超平地坪的具體施工方案
混凝土要求及施工條件和環境的要求
1. 必須保證按施工要求的混凝土品質進行地坪鋪注,不得隨意增減任何一種混凝土中的組分含量,以免因改變配合比而影響地坪質量。 l
2. 混凝土泵車的運輸時間不超過40分鐘,兩泵車時間間隔在10分鐘內,保證砼原料的連續供應,商品混凝土運輸過程中應避免擠壓車輛及斷續供應。 l
3. 混凝土現場澆筑路線,激光整平機一般要求從前向后、從左向右“z”字型澆筑路線,寬幅5m左右。 l
混凝土澆筑、整平地坪具體施工方案
1.
混凝土施工前準備:定位測量;使用激光水平儀找到各個區域的相對基礎點。
2.
安裝模板:設定施工區域并安裝模板。模板安裝時與地傾角85度左右,便于分倉縫切割毛邊。

3.

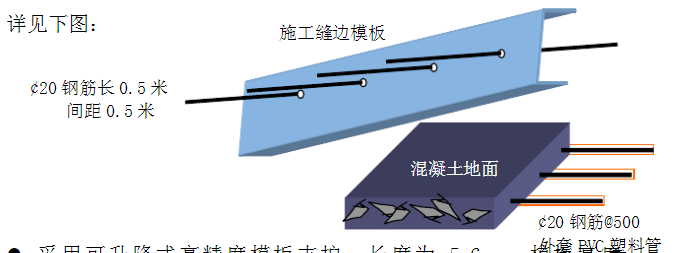

安裝傳力桿:在預設施工縫模板中鉆孔,附設鋼筋傳力桿,詳見下圖:
①采用可升降式高精度模板支護;長度為5-6m,模板高度 180~280mm;
②根據標高及現場澆筑商品混凝土層厚要求使用,模板加固設置平整、堅固;模板安裝時與地傾角85度左右,便于分倉縫切割毛邊。 l
③模板主要為鋼制,并使用脫模劑脫模; l
④應用激光水平儀控制模板標高,調整控制螺母調整模板標高及前后位置;基層與模板間的縫隙采用竹膠板作為填縫模板; l
⑤模板支護時使用激光水準儀使其橫平豎直;板上檐需掛施工線,保持模板平直,用水平儀進行檢測; l
⑥模板支護后必須堅固、順直。
4.
混凝土澆筑,激光整平機施工工藝流程: l
①混凝土澆筑工程完工地面平整度滿足規范要求; l
②混凝土澆筑應實施分倉按序作業,否則會(huì )因混凝土凝結不一致而導致無法操縱機器進行規模施工; l
③撒水使地基層處于濕潤狀態,避免水分快速流失,如不防護,會(huì )使地面開裂; l
④一次性澆筑到設計標高;混凝土振搗后使用水平儀檢測模板水平情況,對偏差部位進行調整; l
⑤跳倉前應切邊,保證混凝土邊緣平直。
5.

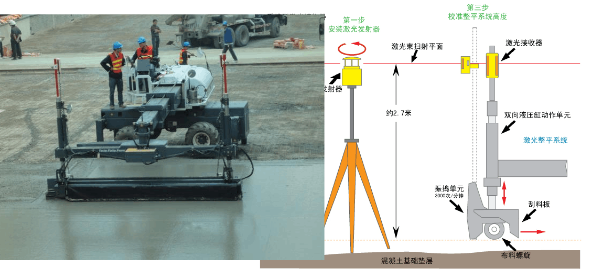

激光整平施工機械及原理
本工程地坪的施工主要利用激光整平機進行地坪的水平度(FL≥15)和平整度(FF≥20)控制。激光整平技術主要通過激光發射器配合整平機來完成整個混凝土的找平、鋪注、振搗整平工作。
6.
激光整平施工流程 l
準備工作:對激光整平機進行設備調試。根據原始水準點引做固定基準水準點;支設模板;架設激光發射器,根據原始水準點引地坪標高到激光整平機。 l
混凝土輸送:用混凝土罐車將混凝土直接運送至地坪施工現場。 l
標高校核:在大面積施工之前,首先使用設備進行試做,然后使用激光水準儀對地坪標高進行校核,將標高系統調整到最佳水平。 l
混凝土鋪注:在激光整平機伸縮臂有效范圍內(6.1m),先用人工 將混凝土初平,然后由激光整平機一次性完成振搗、壓實、整平工作。 l
手動整平:使用手動式整平器進行再次整平,把浮游物、表面氣泡等刮平,可以提高地坪的平整度。
7.
重要的工藝步驟 l
①檢查外圍模板是否已經支護完整;確認激光整平施工設備完好;l
②找出指定標高,并安裝激光發射器; l
③檢查到場混凝土的坍落度是否符合激光整平要求;
④使用SXP型精密激光整平機時要求混凝土坍落度為160±10mm,并確認混凝土可以連續供應;
8.
注意事項 l
①安裝激光發射器時要注意避開障礙物;
②激光整平機整平作業時行進速度不可過快; l
③混凝土整平前要進行初平,初平后的混凝土要高于既定標高以上。
